9362米长隧道如何穿越“水帘洞”? 有17层楼深的基坑如何挖成?从一“长”一“深”看交通建设攻坚密码。
端午假期,四川10条在建高速铁路项目施工现场一派繁忙,建设者们以轮班方式不间断作业。
马不停蹄,让四川交通建设捷报频传。今年1—5月,四川境内6条在建铁路干线完成投资96.3亿元,同比增长7.4%;全省公路水路交通建设继续高位运行,完成投资1179.5亿元,同比增长39.1%。不仅如此,从近日交通运输部公开的公路水路交通固定资产投资完成情况来看,四川稳居全国第一。区域互联互通之外,城市轨道交通也迎来不少新进展。
全力以赴拼经济搞建设,四川交通建设如何攻坚?有何“密码”?在最近贯通的仁沐新高速全线最长隧道和开挖见底的成都轨道交通在建最深基坑,记者进行了现场探访,从一“长”一“深”,解码建设者们如何攻坚克难。
仁沐新高速全线最长隧道
经历近6年鏖战,长达9362米的左线贯通
仁沐新高速五指山隧道航拍。 中铁十二局供图
6月15日,仁寿经沐川至新市高速公路五指山隧道左线实现贯通。五指山隧道是仁沐新高速全线最长隧道、关键控制性工程,取得这一进展,经过了近6年的艰辛鏖战,它的贯通,标志着年内全线建成通车进入“倒计时”。
五指山隧道位于宜宾市屏山县和乐山市沐川县交界处,左线长9362米,右线长9397米,为双向四车道,按单洞分离式设计,由蜀道集团川高公司投资,四川路桥、中铁十二局承建。
这是仁沐新高速公路15座隧道中最长的隧道,施工难度也最大——地质条件极其复杂,就像一座“地质博物馆”。出口位于斜坡中下部,洞内围岩自稳能力差,洞身多次穿越断层破碎带。此外,洞内还具有特大涌突水、岩溶、煤层瓦斯、采空区、膨胀性膏盐地层等不良地质现象。隧道施工过程中,累计穿越高瓦斯地段300余米,易遭遇大型坍塌,建设过程犹如穿越“雷区”。
承建隧道进口端的中铁十二局项目负责人董寿强介绍,建设针对不同围岩采用不同开挖方案,并通过TSP + 3D、地质雷达、超前钻孔、地质素描等多种手段对高风险段落进行超前预报,提前掌握地质情况,全面采用湿喷工艺、多功能整体式防水板挂设台车等机械化装备,工程质量和施工效率极大提升。
如何穿越“水帘洞”,也是需要攻克的难题。“隧道最大埋深为995米,地表水、地下水、裂隙水纵横交错,走向复杂。”仁沐高速公路公司相关负责人介绍,在隧道开挖期间,丰水期时,洞内一天涌水量甚至相当于50多个标准游泳池的蓄水量。
面对涌水难题,项目团队采用“广蓄水+同抽水”“注堵+引排”方式,把开挖后形成的废水蓄积同步向洞外抽出,采用注浆方式堵水、引流方式排水,应急措施接连跟上,并集成富水隧道初期支护湿喷混凝土施工工法,解决了富水围岩地质条件下的施工难题。
记者了解到,五指山隧道右线正在加紧建设,预计8月实现双洞贯通,仁沐新高速公路全线将于年内建成通车。待2025年宜宾至攀枝花沿江高速公路建成通车后,两条高速公路首尾相连,将有效连接成都、攀西、川南三大经济区,成为从成都出发经云南连接东盟地区最便捷高速通道的重要组成部分。
成都轨道交通在建最深基坑
深度52.5米相当于17层楼,是普通地铁基坑的2到3倍
成都市人民南路与滨江中路交叉口,紧邻地铁1号线,一旁的锦江静静流淌。走进此处的成都轨道交通18号线三期工程骡马市站—省体育馆区间风井基坑建设现场,从长28.5米、宽22米的基坑处向内俯瞰,17层楼的高度让人不禁产生眩晕感。
这是成都轨道交通在建最深基坑,6月15日,经过长达8个月的建设开挖见底。深度52.5米——不仅刷新了成都轨道交通超深基坑开挖纪录,在国内地铁建设中也十分罕见。
“这一深度是普通地铁基坑的2到3倍。”中国铁建昆仑投资集团有限公司成都轨道交通18号线三期总包部总工程师贾风河介绍,18号线三期工程线路全长约15公里,是南北走向贯穿成都中心城区的城轨快线,连接着成都站、成都南站、天府国际机场等交通枢纽。
18号线三期线路从正在运营的1号线、在建的13号线下面穿过,整体高度低,加上线路走向和设置,“成都史上最深地铁基坑”由此诞生。
基坑是为了进行建(构)筑物地下部分的施工由地面向下开挖出的空间。“最深基坑”作为风井基坑,将起到通风、消防疏散等作用。
深基坑施工时间长、难度大、技术要求高,受地质条件和周边影响等不确定因素多。如何防止坍塌?贾风河介绍,基坑建设采用了“围护+水平”的支撑体系,开挖之初,在基坑外围打了一圈深达57米的围护桩,每开挖7米,横向又建有支撑柱,将邻近的两个壁面牢牢支撑,确保安全稳定。
记者通过人行通道向坑底前进,与一般建筑工地不同,从地面到坑底,设置了4个10余米高的梯笼,梯笼之间以平台和走廊连接。“工人每天从这里上下,把梯笼变短,可避免心理压抑。”中铁十五局成都轨道交通18号线三期土建二工区项目常务副经理李仓解释。
来到52.5米深的坑底,脚下是A4纸大小的石块,引水管道的水流声“哗哗”作响。“因为基坑紧邻锦江,地下水十分丰富,降水排水问题十分棘手,开挖的时候要带水作业。”李仓说,建设团队创新采用伸缩臂挖掘机及吊机出土的方式分层开挖,通过坑内外降水井、明排抽水等方式引排降水,围护桩之间预留了泄水孔,“防疏结合”有效解决滞水难题。
截至目前,成都轨道交通18号线三期已有1座车站主体结构封顶、3座车站进入主体结构施工阶段、盾构完成掘进总量的40.1%。下一步,成都轨道集团将继续推进轨道交通第四期建设规划项目及轨道交通资阳线、市域(郊)铁路成德线、成眉线建设,加速城市绿色发展,为更多市民出行提供便利。
四川日报全媒体记者 王眉灵 文露敏
隆黄铁路新进展
泸州沱江铁路特大桥双塔封顶

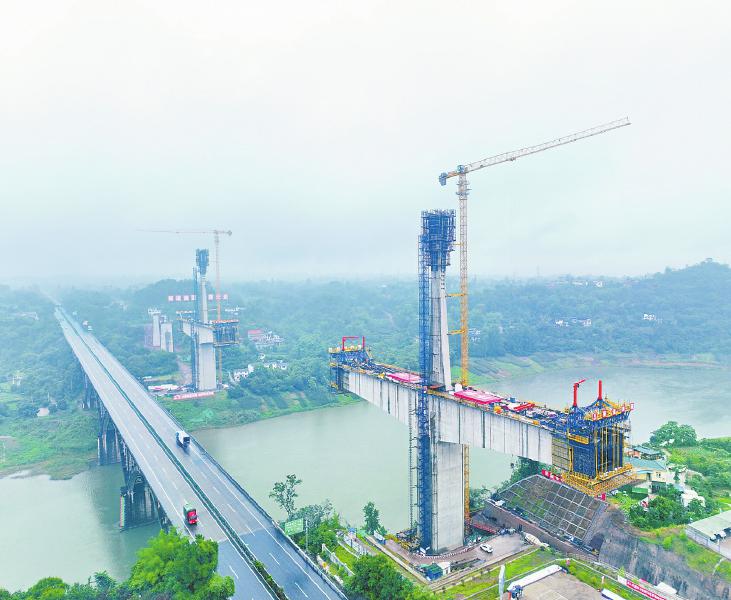

泸州沱江铁路特大桥施工现场。李皖皓 摄
6月21日,隆黄铁路隆昌至叙永段扩能改造工程施工现场,历经3小时的持续浇筑,12时许,隆黄铁路隆叙段泸州沱江铁路特大桥双塔顺利封顶。
截至目前,隆黄铁路隆叙段全线路基土石方已完成约65%、桥梁工程完成约53%、隧道工程完成约56%,计划年内启动铺架工作。
站在沱江边,用无人机鸟瞰,泸州沱江铁路特大桥横跨沱江两岸,旁边还有塔吊不断运作。
“本次封顶浇筑的是主桥的10号、11号主墩索塔,高度为55米。我们创新采用了双肢桥墩液压爬模同步爬升工法,该工法安全性能高,施工速度快。最终,我们提前30天完成了主墩索塔封顶。”四川路桥隆黄铁路隆叙段扩能改造工程二分部项目经理王锋介绍,为了展现泸州酒文化,10号、11号主墩索塔还特意设计成了“上下宽、中间窄”的束腰酒樽造型。
泸州沱江铁路特大桥是隆黄铁路隆叙段重难点控制性工程。大桥全长2408.72米,横跨泸州市江阳区和龙马潭区,建成后将成为国内最大跨度的铁路单索面斜拉桥。
接下来,大桥施工重点将转入斜拉桥主梁悬臂浇筑及斜拉索安装,计划于2024年3月完成大桥合龙。
隆黄铁路隆叙段北起成渝铁路隆昌站,途经内江隆昌市和泸州市泸县、龙马潭区、江阳区、纳溪区、叙永县,先后跨越沱江、长江,南至在建的叙毕铁路叙永北站,预计2025年建成通车。
龙欣雨 四川日报全媒体记者 范芮菱

已完成铺轨的汉巴南铁路巴中段恩阳河特大桥。付海旭 摄(C视觉’

泸州神臂城长江大桥。卢海军 摄(C视觉)

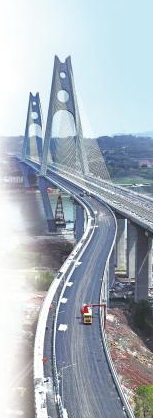

6月23日,渝昆高铁过长江通道宜宾临港长江大桥建设现场,建设者们在连接线道路施工作业。兰锋 摄(C视觉)
今年以来这些高速、铁路、地铁项目取得关键进展
1月1日
成达万高铁,唯一车站特大桥开建
1月8日
川青铁路成黄段,首条接触线成功架设
成渝中线高铁,全线首根钻孔桩开钻
1月11日
成绵高速扩容项目,控制性工程马鞍山隧道贯通
1月14日
叙毕铁路(川滇段),全线客运车站主体结构全部封顶
2月17日
西渝高铁四川段,铜钵河特大桥开工
3月8日
峨汉高速公路,关键性工程胜利村隧道双洞贯通
3月23日
宜宾至攀枝花沿江高速公路,双幅贯通
3月26日
南流嘉陵江大桥,实现合龙
3月27日
成都轨道交通17号线二期工程城隍庙站,主体结构封顶,系省内首个位于河流下的地铁站
3月28日
成宜高铁,全线桥梁架设完成
成绵高速扩容项目,控制性工程凯江大桥左幅合龙
3月31日
汉巴南铁路,控制性工程嘉陵江特大桥全桥合龙
峨汉高速公路,控制性工程大峡谷隧道右幅贯通
4月11日
宜宾至攀枝花沿江高速公路宜金段,首座钢管混凝土拱桥实现主拱圈合龙
4月14日
开梁高速,控制性工程明月山隧道右洞贯通
4月21日
天府高铁站,地下主体结构封顶
4月22日
成达万高铁,全线首座隧道青山隧道贯通
4月27日
汉巴南铁路南充至巴中段,全线站房主体工程全部启动
5月14日
阿坝州九寨沟公路环线,米亚罗隧道贯通
5月19日
成乐高速扩容项目,岷江特大桥7号桥合龙
5月26日
宜宾至攀枝花沿江高速公路,西宁河特大桥合龙
5月27日
泸州神臂城长江大桥,正式通车
5月28日
苍巴高速公路,全线控制性工程桥河大桥实现架通
5月30日
成都轨道交通8号线二期工程,实现轨道贯通
5月31日
轨道交通资阳线,全线贯通
6月6日
峨汉高速大峡谷隧道,双洞贯通
6月8日
宜宾至攀枝花沿江高速公路新市至金阳段,卡哈洛金沙江大桥四川岸主塔封顶
6月10日
宜宾至攀枝花沿江高速公路宜金段,黄角坪隧道双幅贯通
6月15日
仁沐新高速
全线最长隧道五指山隧道左线贯通
6月16日
成都轨道交通,在建最深基坑开挖见底
6月17日
京昆高速广绵扩容项目,最大跨度刚构连续梁合龙
6月20日
成宜高铁,信号成功接入成都东站
四川日报全媒体记者王眉灵 文露敏 整理
